Lucrările de pe Drumul Județean 186, pe traseul Vadu Izei – Oncești – Nănești – Bârsana, au intrat într-o etapă de verificări tehnice aprofundate. Gabriel Zetea, președintele Consiliului Județean Maramureș, a publicat un nou raport de șantier, continuând seria de actualizări pe care și-a asumat-o față de maramureșeni la revenirea la conducerea instituției.
Ce s-a verificat la Vadu Izei

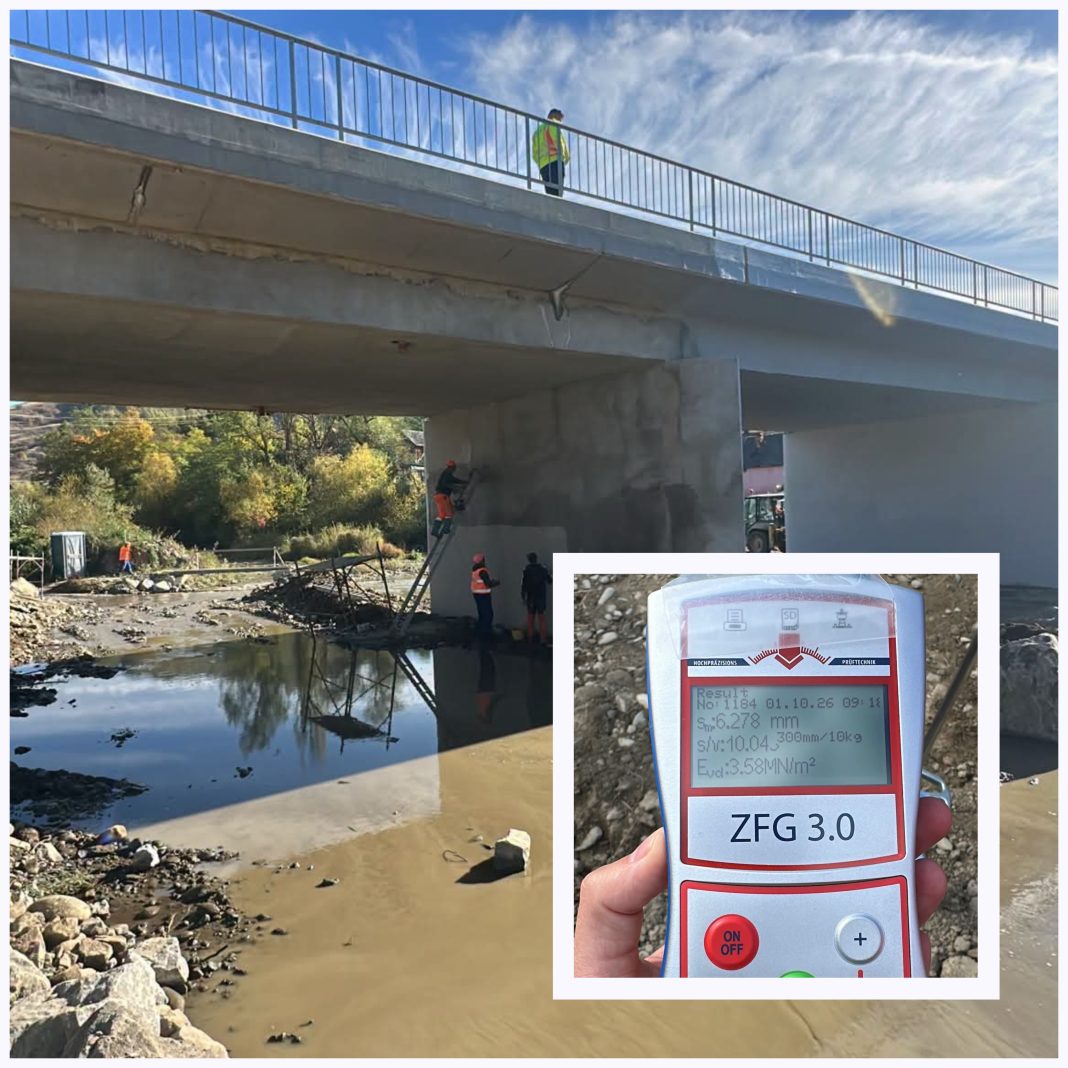

La podul de pe DJ 186, din zona Vadu Izei, au fost efectuate teste de smulgere a hidroizolației, pentru a verifica aderența acesteia la suport. În paralel, în zona lucrărilor executate pe traseul noii conducte de apă realizate de Primăria Vadu Izei, s-a verificat gradul de compactare a umpluturii de deasupra conductei și au fost prelevate probe pentru analiza materialului folosit. Rezultatele urmează să fie comunicate de laborator.
„Sunt lucruri tehnice, poate mai greu de explicat într-o postare, dar foarte importante pentru ceea ce mă interesează cel mai mult: siguranța și rezistența lucrării în timp. Pentru că asfaltul frumos îl vede toată lumea. Podul terminat îl vedem cu toții. Dar fundația, compactarea, hidroizolația și toate lucrările care rămân dedesubt nu le vom mai vedea după ce șantierul se închide. De aceea trebuie verificate acum. Și trebuie verificate bine”, a declarat Zetea.
Obiectivul: o lucrare bună, nu kilometri bifați
Președintele CJ a ținut să separe clar între aparența unui drum finalizat și calitatea reală a execuției, subliniind că verificările din această etapă sunt tocmai garanția că infrastructura va rezista în timp.
„Nu vreau să bifăm kilometri de drum și poduri terminate. Vreau ca peste ani, când vom circula pe aici, să putem spune că lucrarea a fost făcută bine”, a afirmat Zetea.
Transparență asumată: și când merge bine, și când apar probleme
Raportul de față face parte dintr-o serie de actualizări periodice pe care Zetea și le-a asumat public față de locuitorii din zonă și față de maramureșeni în general — o practică pe care o descrie drept parte din angajamentul de transparență cu care a revenit la conducerea Consiliului Județean.
„Asta înseamnă pentru mine transparență: să vedeți șantierul așa cum este, nu doar fotografia frumoasă de la final”, a concluzionat oficialul județean, precizând că va continua să informeze publicul atât despre progresele înregistrate, cât și despre eventualele dificultăți întâmpinate pe traseul Bârsana – Nănești – Oncești – Vadu Izei.
